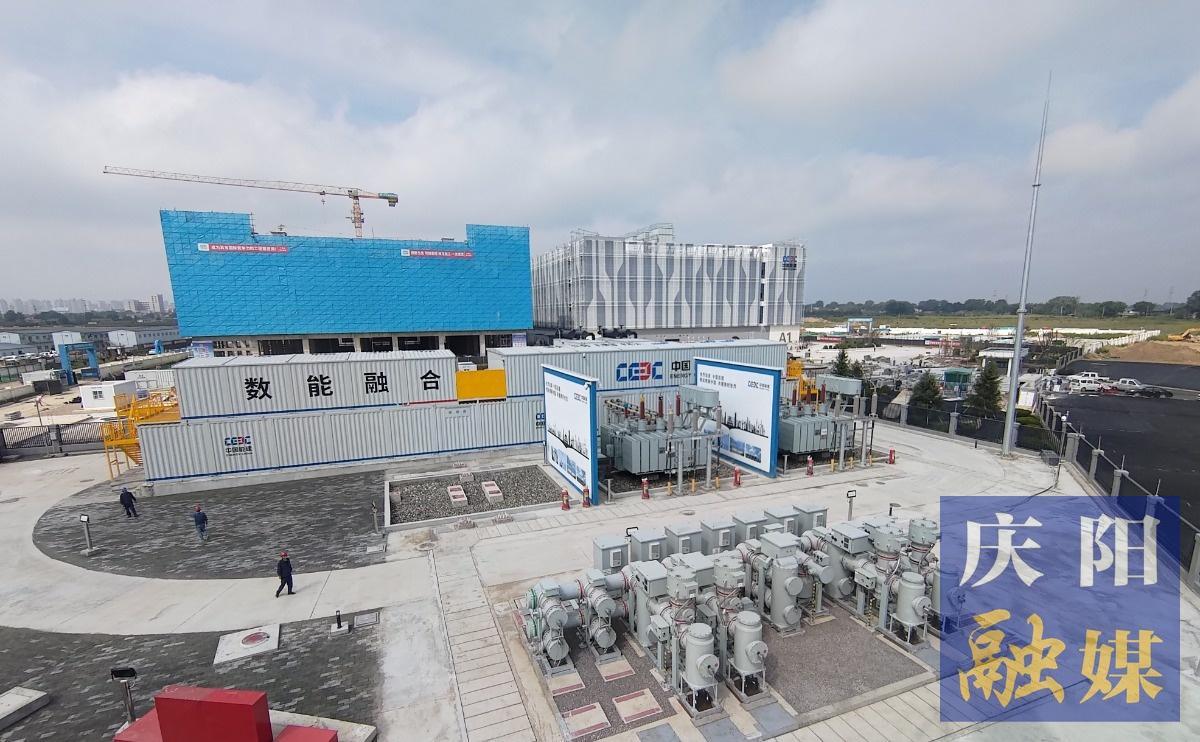

2024年9月4日凌晨2點40分許,中國能建甘肅慶陽“東數西算”源網荷儲一體化智慧零碳大數據產業園示范項目工程配套110kV能建1號變電站完成各項全站啟動調度指令,正式建成投運,成為“東數西算”產業園區內首個建成投運的110kV自用站,建設速度持續領跑慶陽市各數據中心項目。

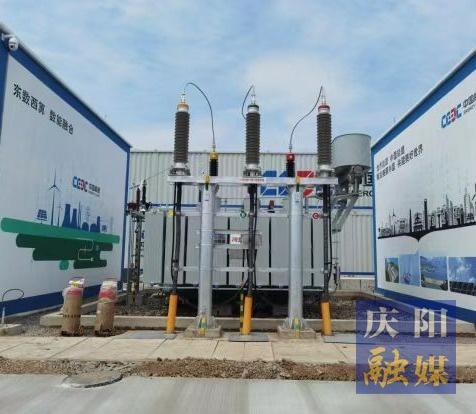

該站是保障數據中心項目穩定運營的重要配套基礎設施,本期建設2臺50MVA主變、110千伏進線2回、10千伏出線16回,采用預制艙智能變電站模式建設。
變電站投運后,A1數據中心將密集開展并機調試、A級認證測試和消防驗收等一系列投運前一整體調試和認證測試工作,園區擬投運區域景觀、道路、綠化和亮化工程也已初現英姿,進入尾工和消缺階段,即將投產!
